新潟県長岡市脇野町 A様邸
2026.06.11

- 解体費用
335万円
- 諸費用
- 50万円
- 工期
18日
- 坪数
- 330㎡・100坪
- 構造
- 木造2階建て住宅
事業責任者の声

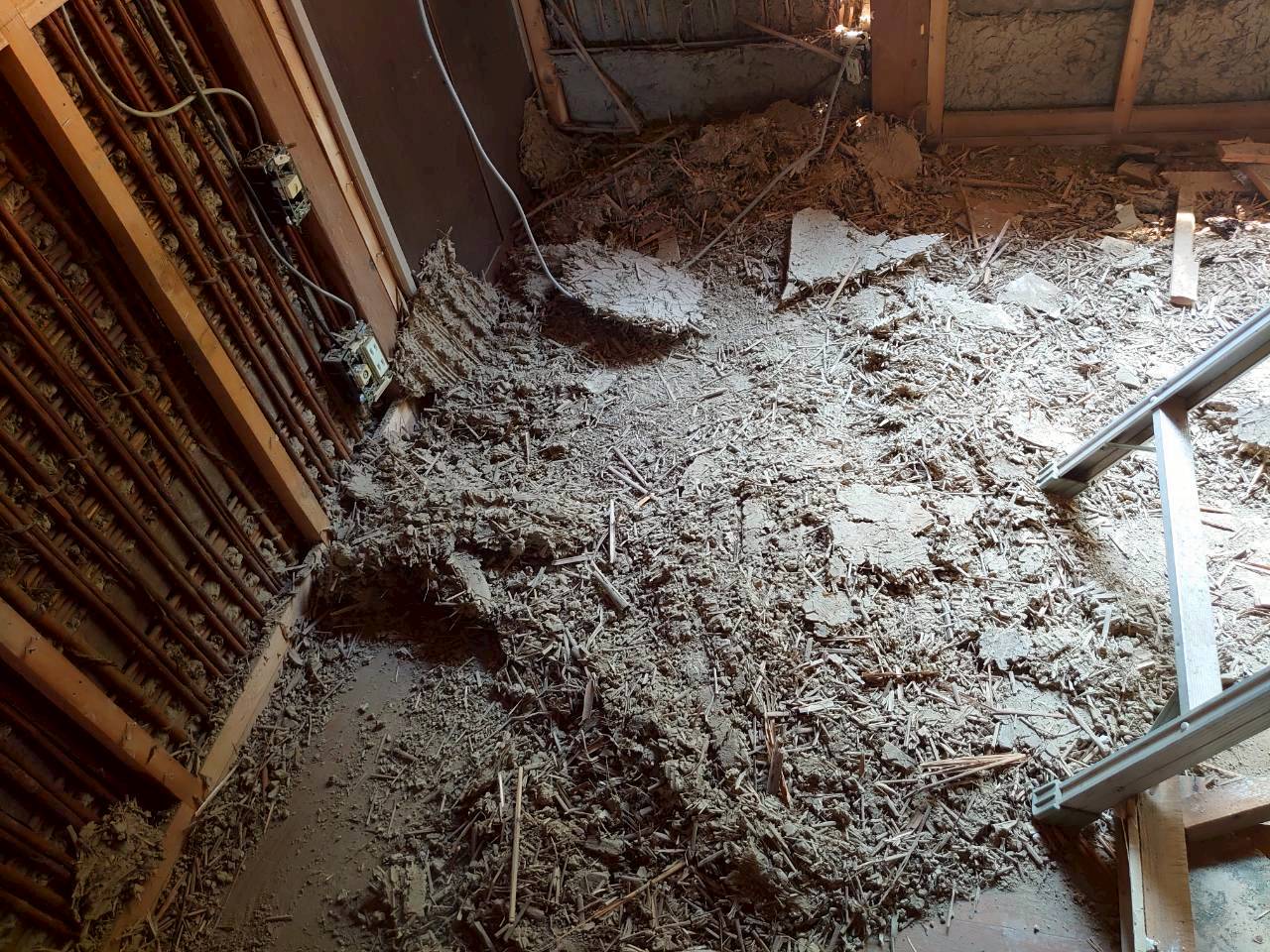

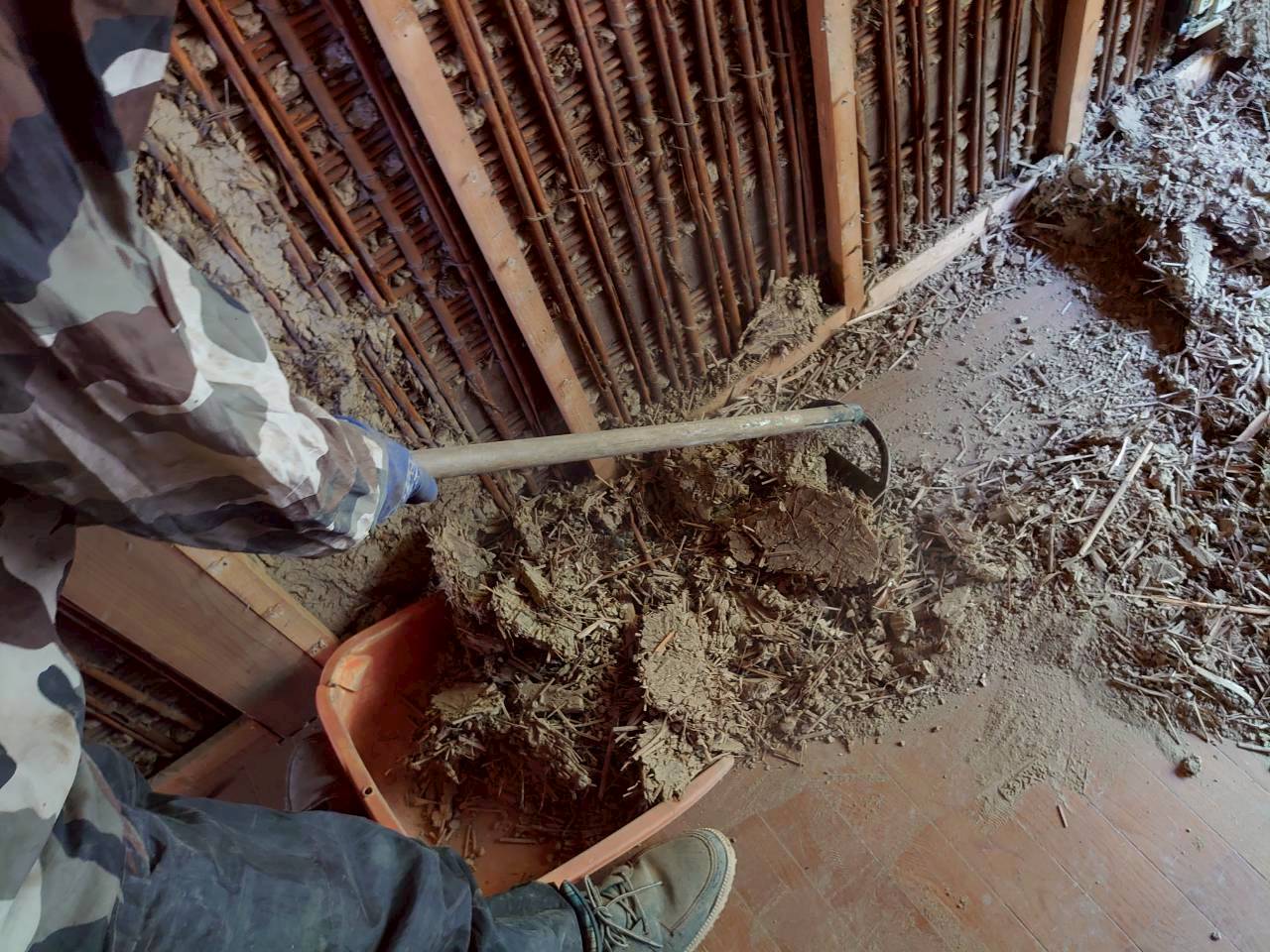

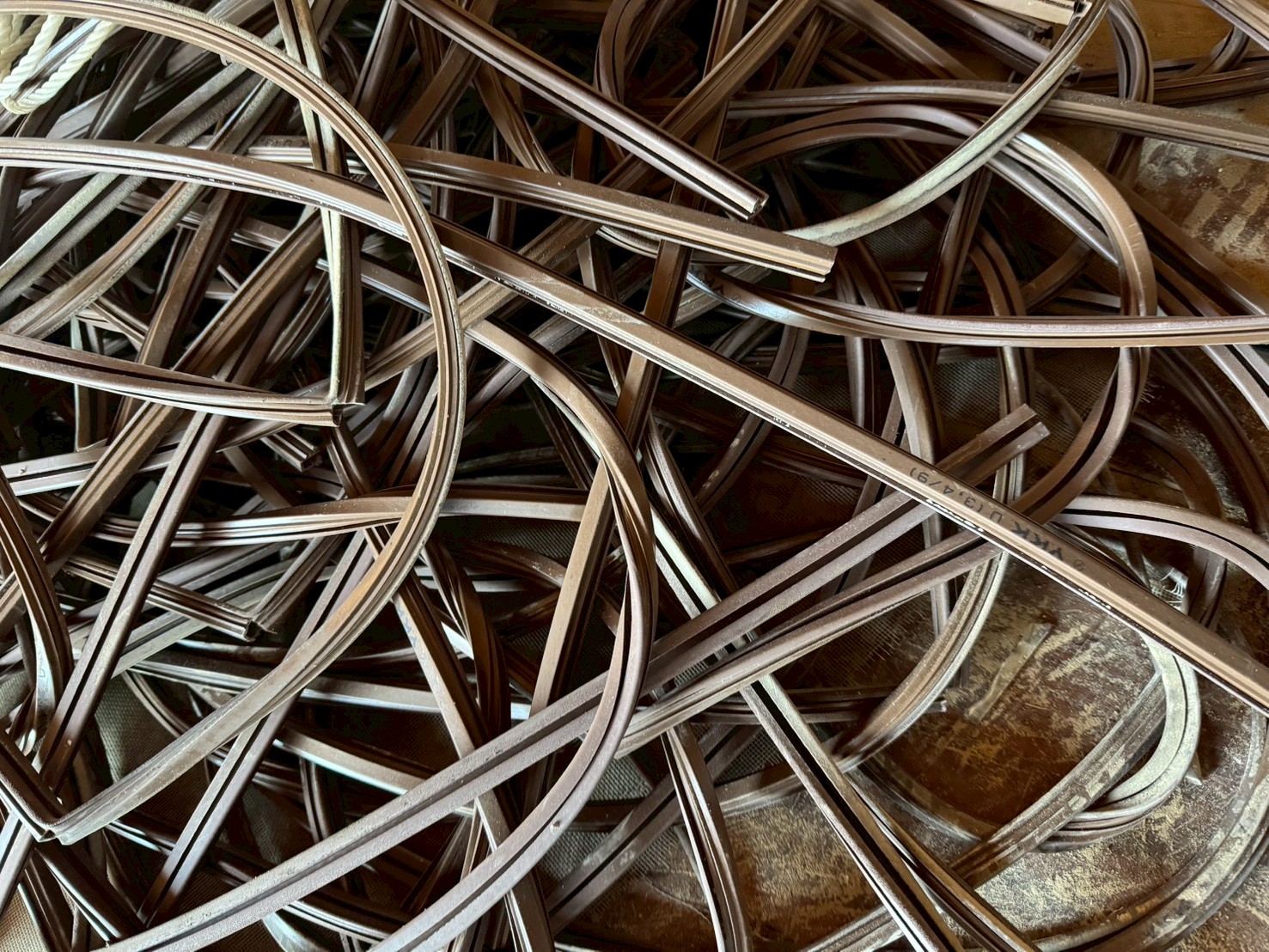

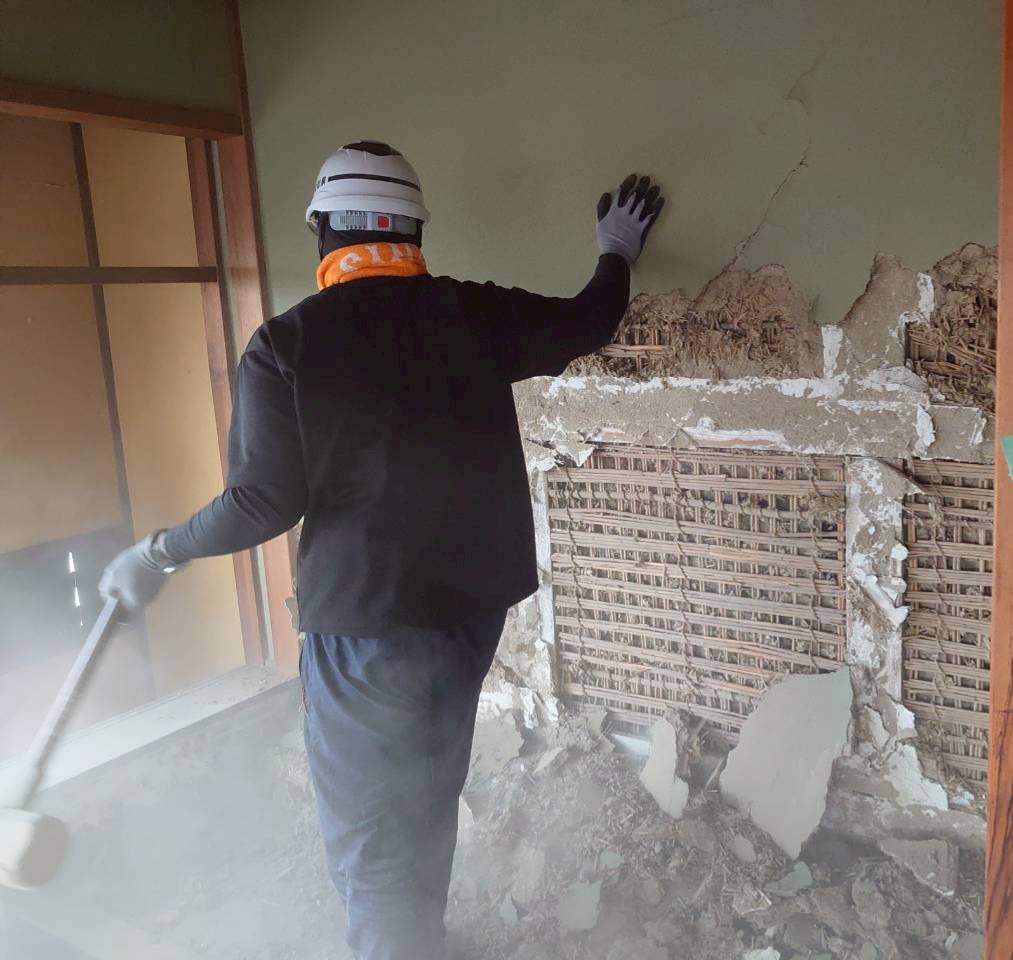

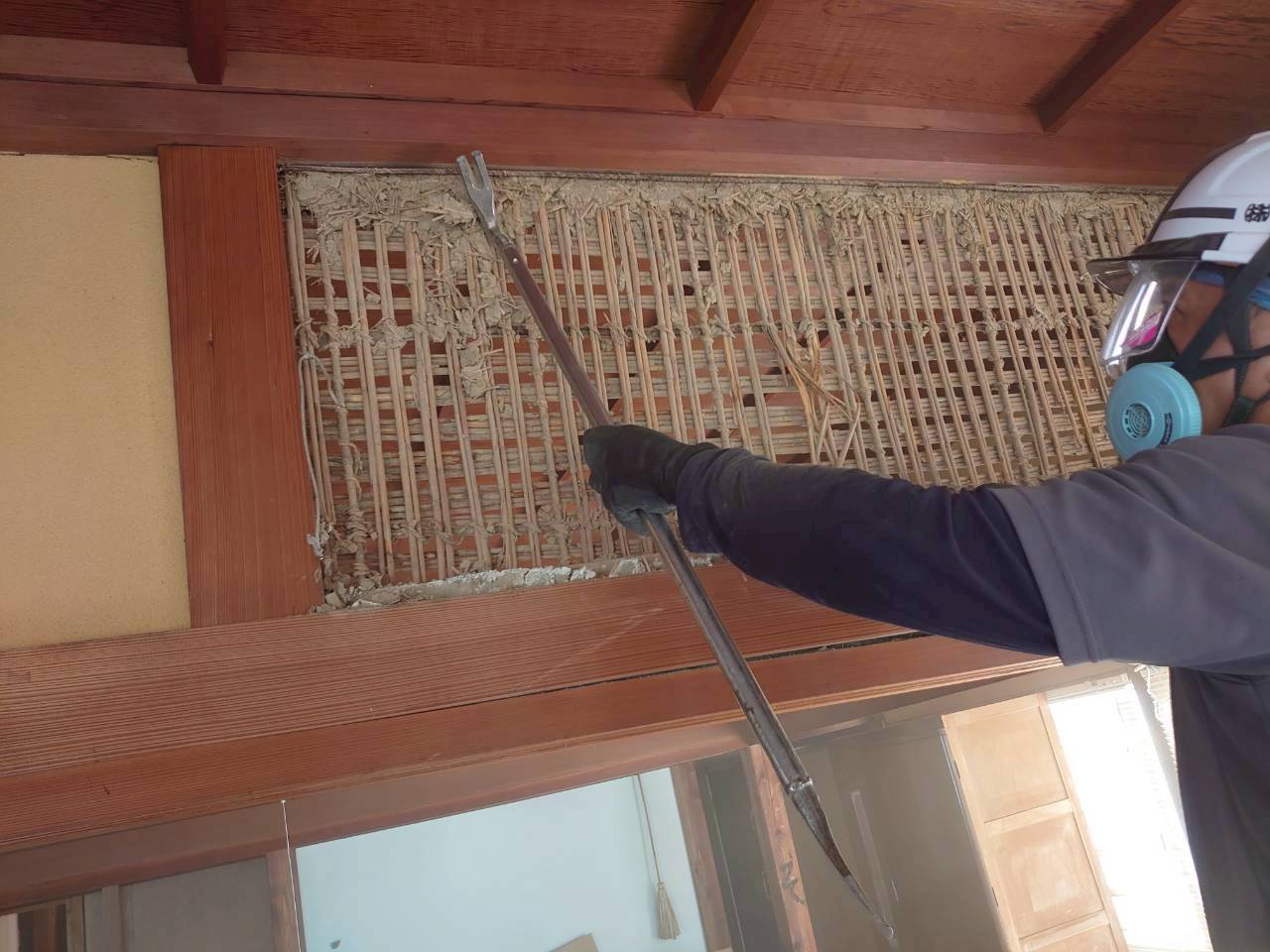

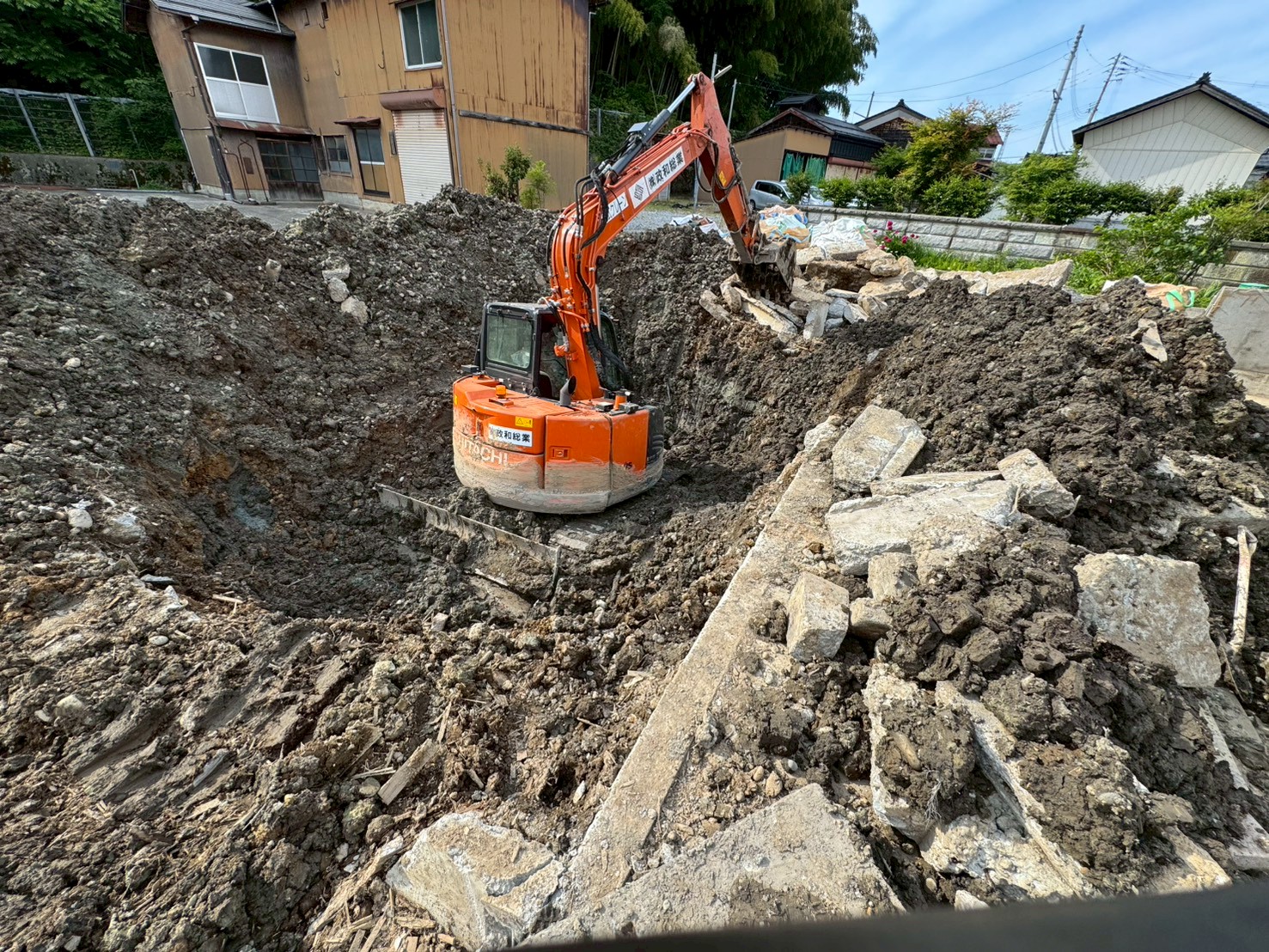

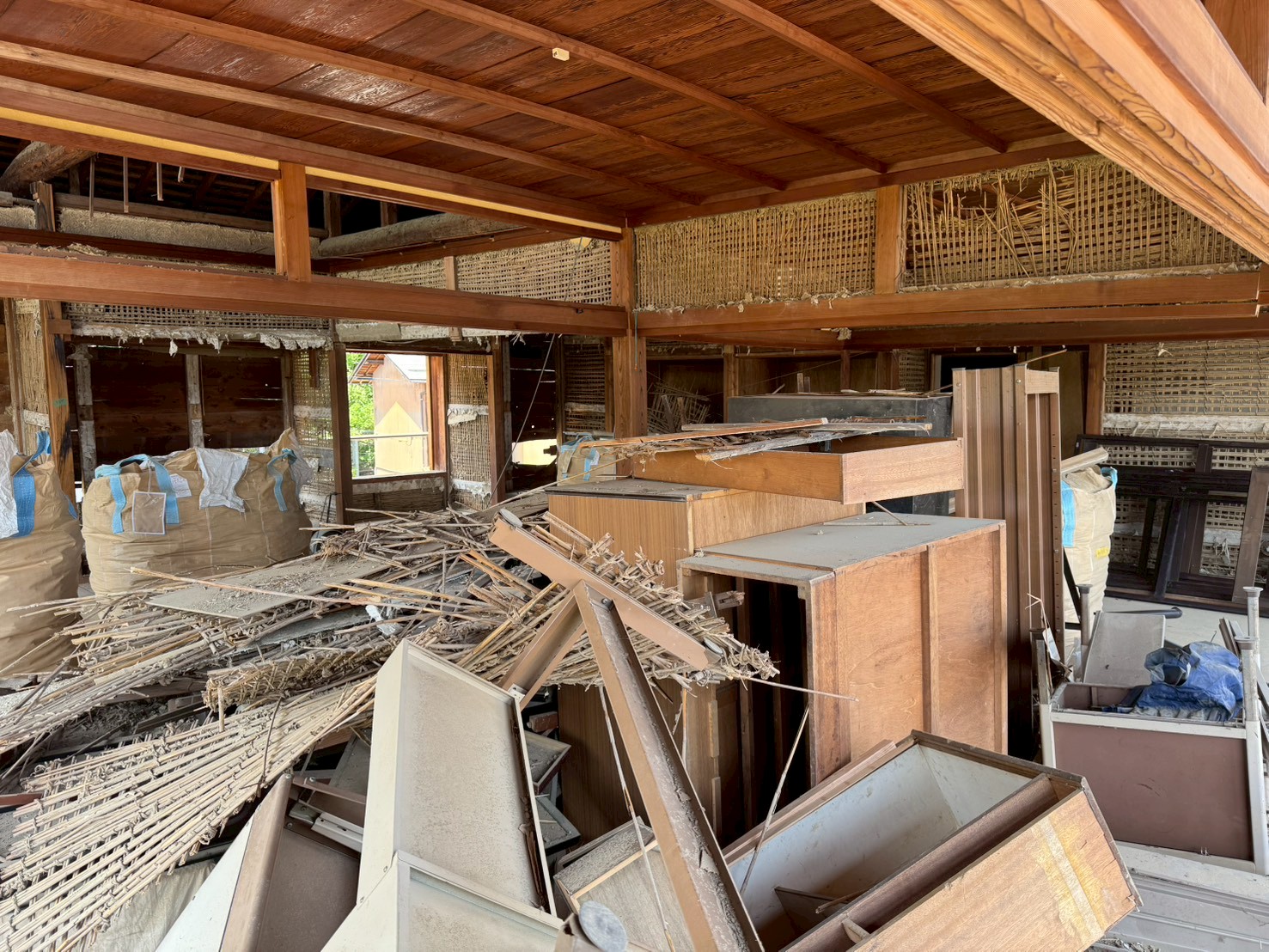

今回の工事現場は、長岡市脇野町地域の建物解体工事のご依頼です。
延床面積約100坪の大規模な建物の解体工事になります。
現場は前面道路および側面道路に面しており、まず通行人や通行車両への安全確保が重要な課題となりました。

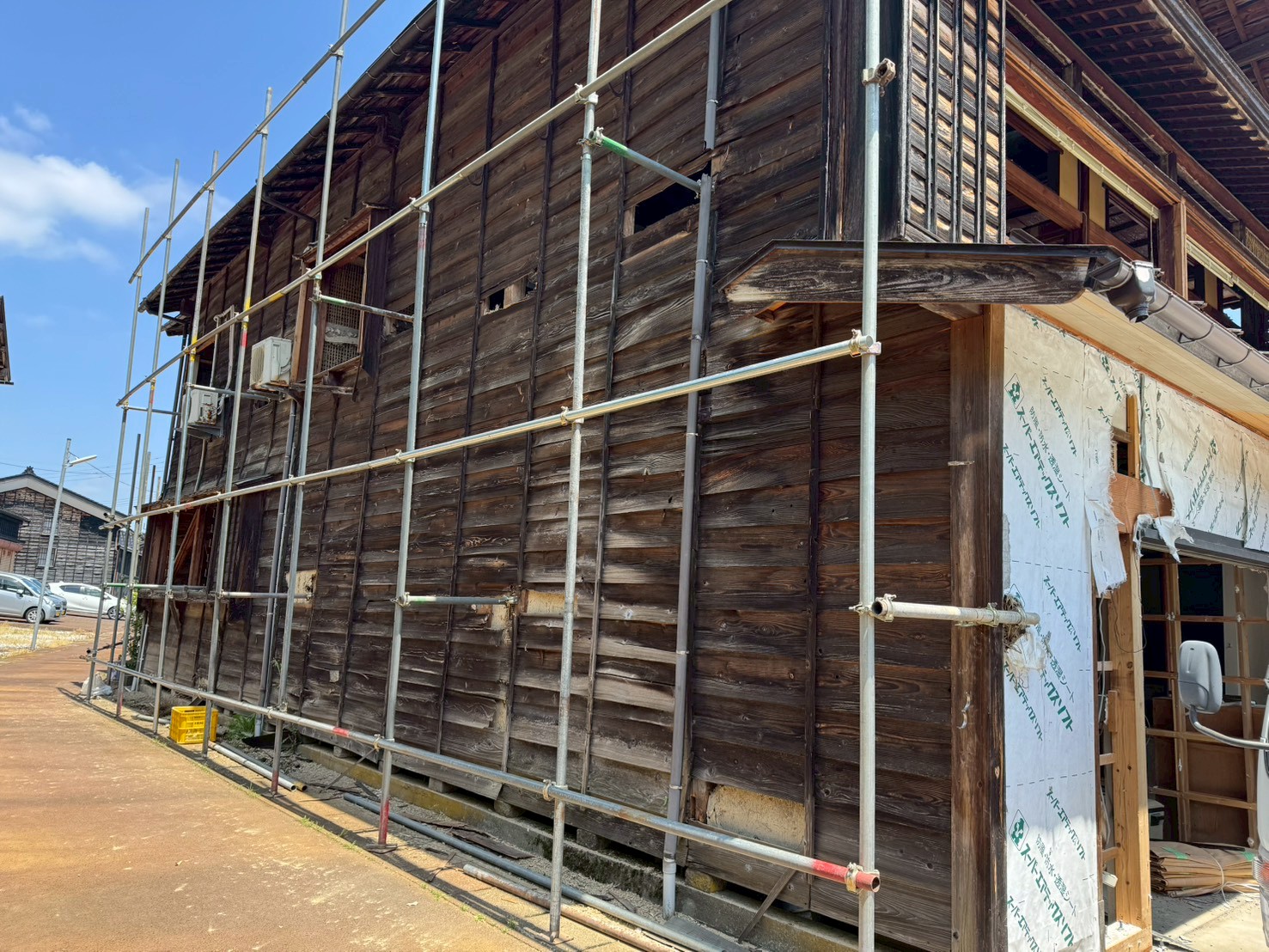

そのため、養生足場を設置・誘導員を配置し、安全管理を徹底しながら作業を進めました。
また、現場周辺の道路幅が非常に狭く、工事車両(トラック)の出入りにも細心の注意が必要な環境でしたが、
近隣の皆様や一般車両の通行を妨げることのないよう、十分な配慮を行いながら施工を実施しました。

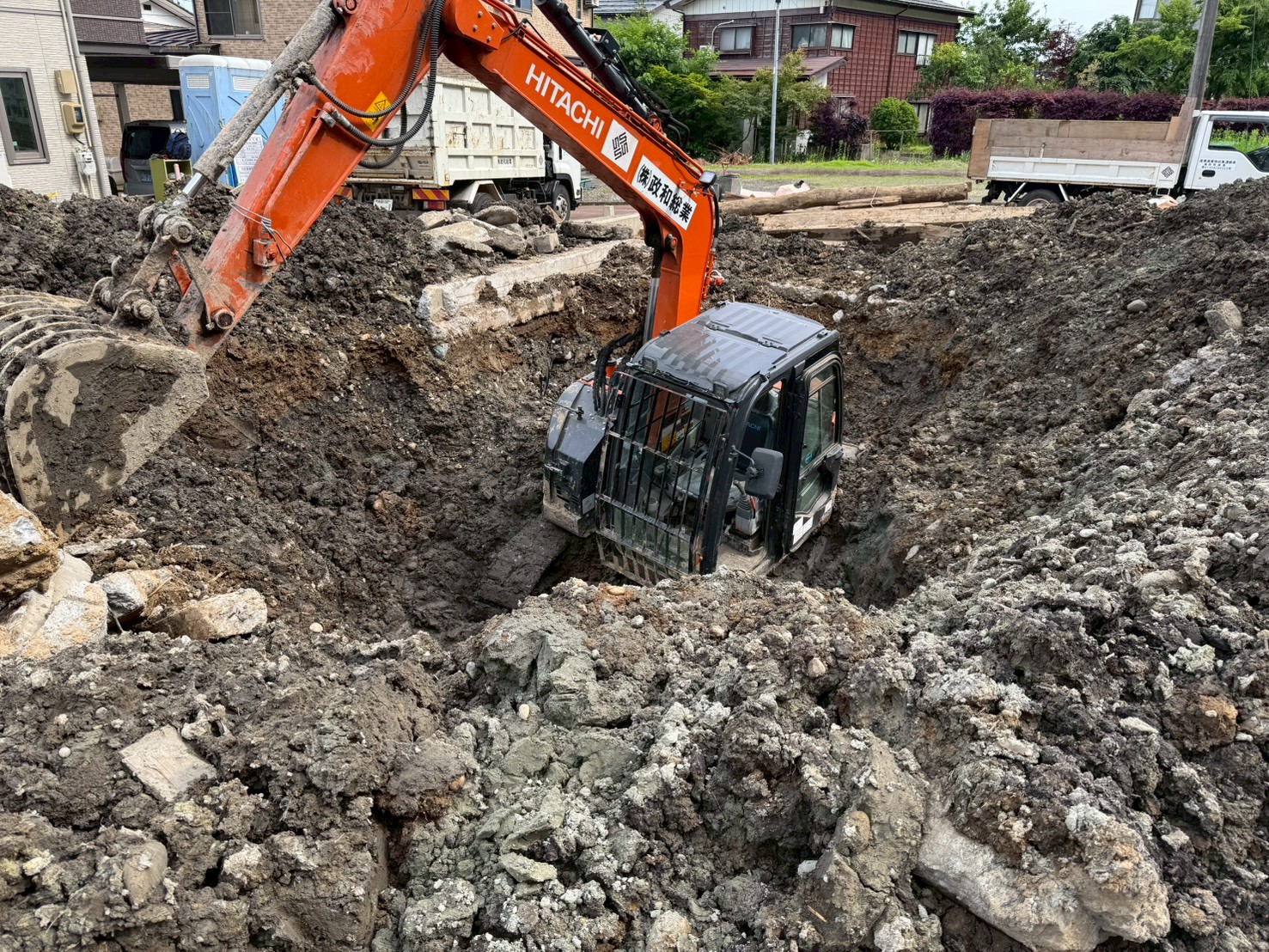

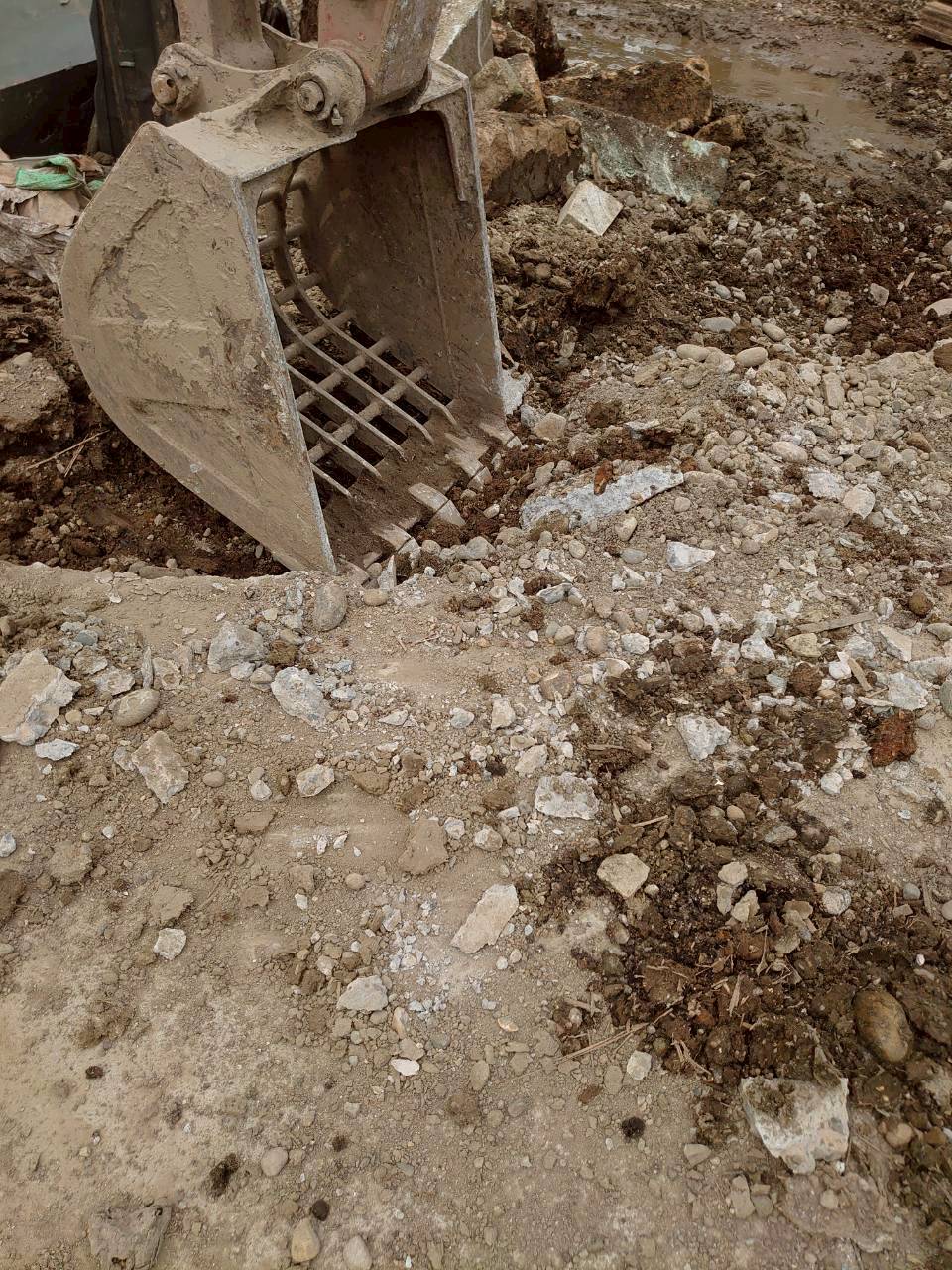

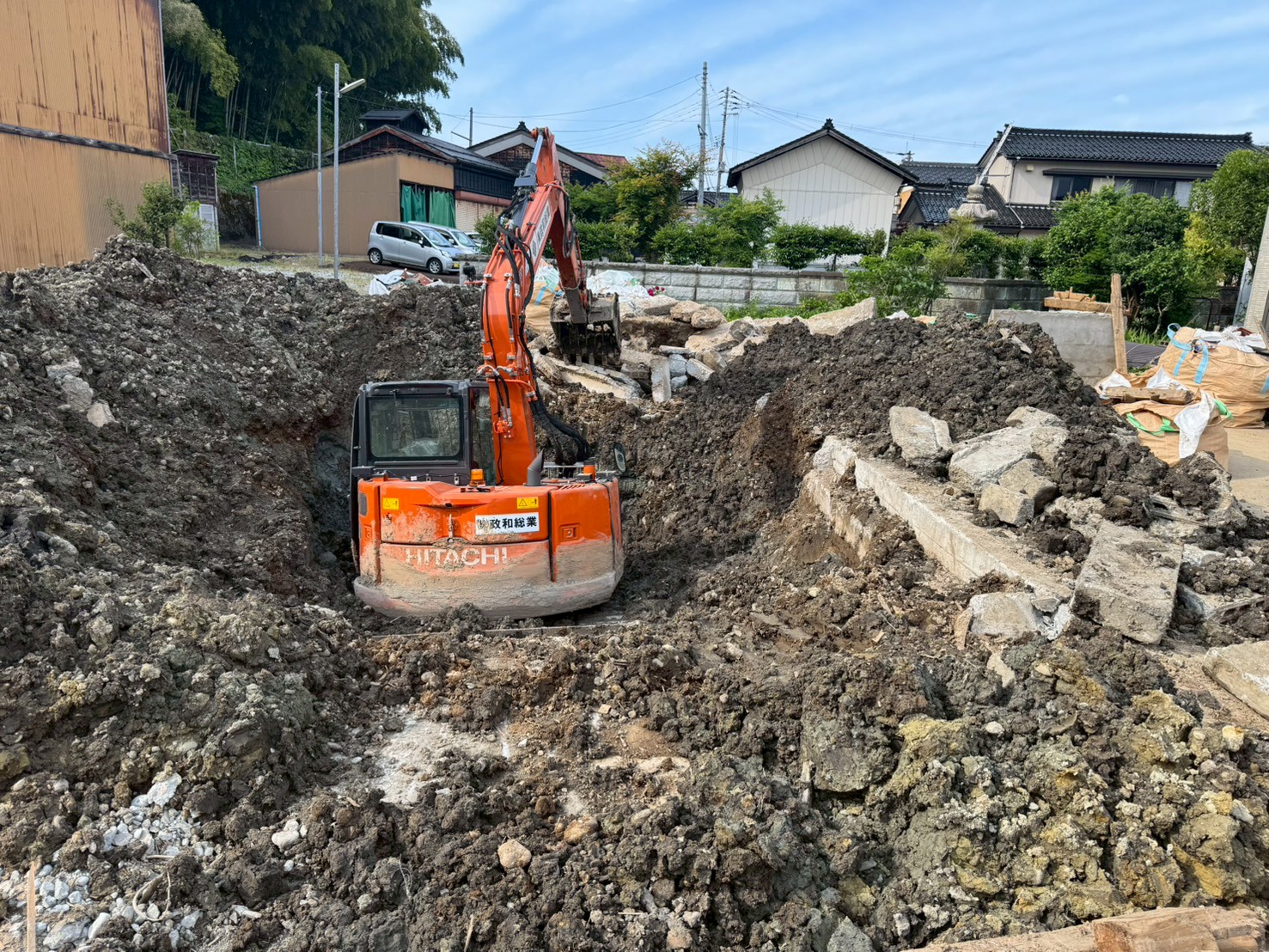

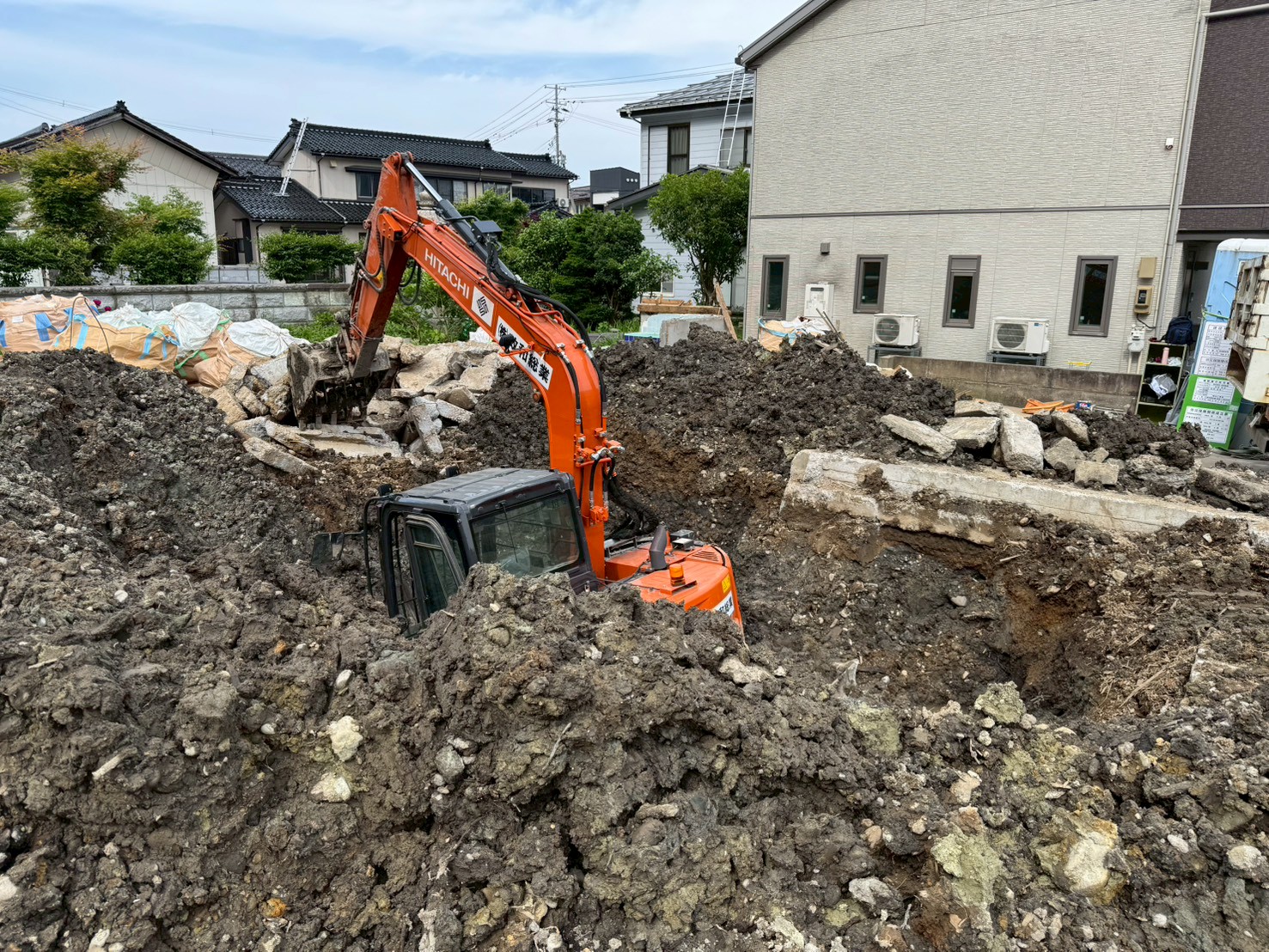

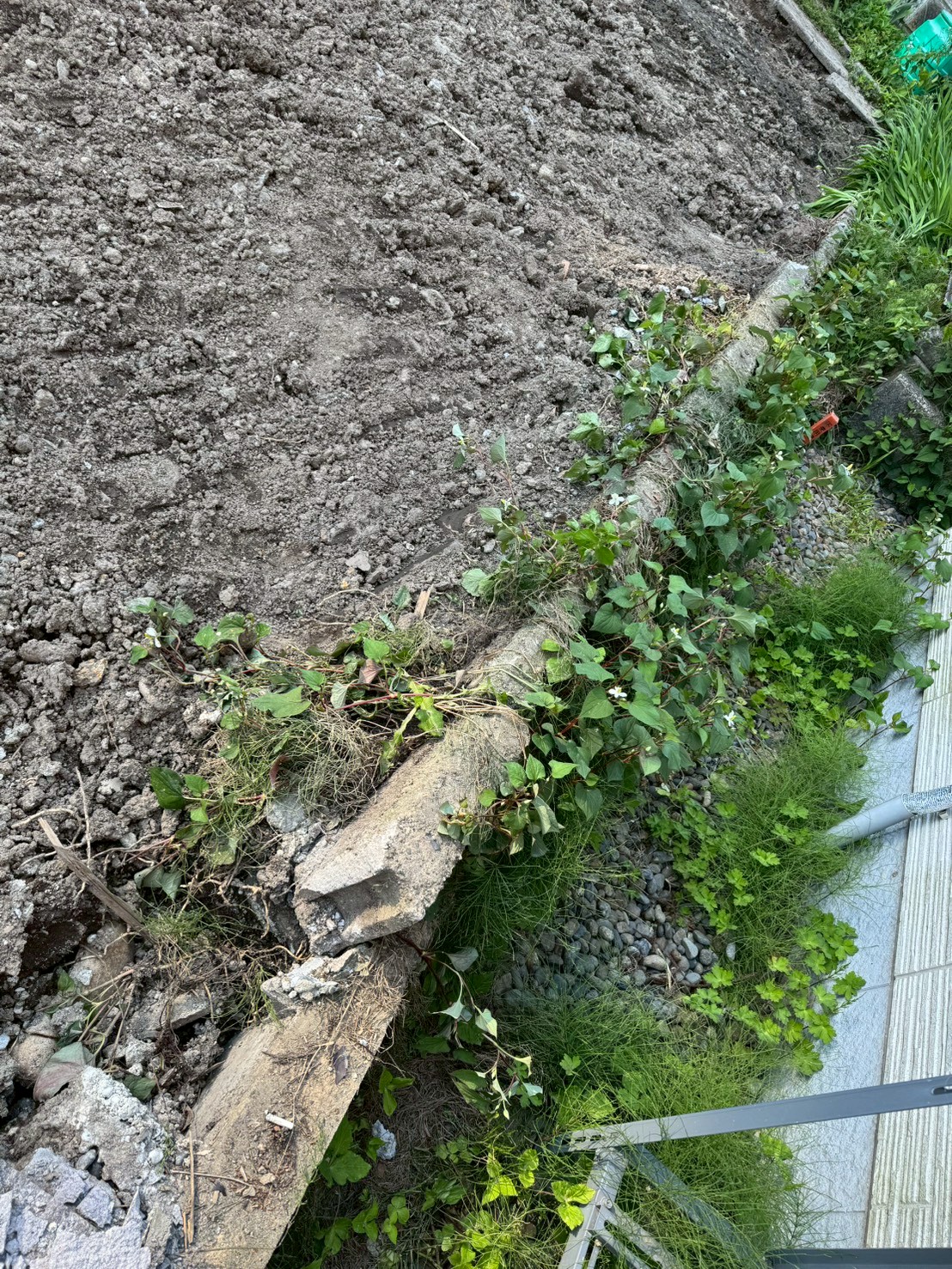

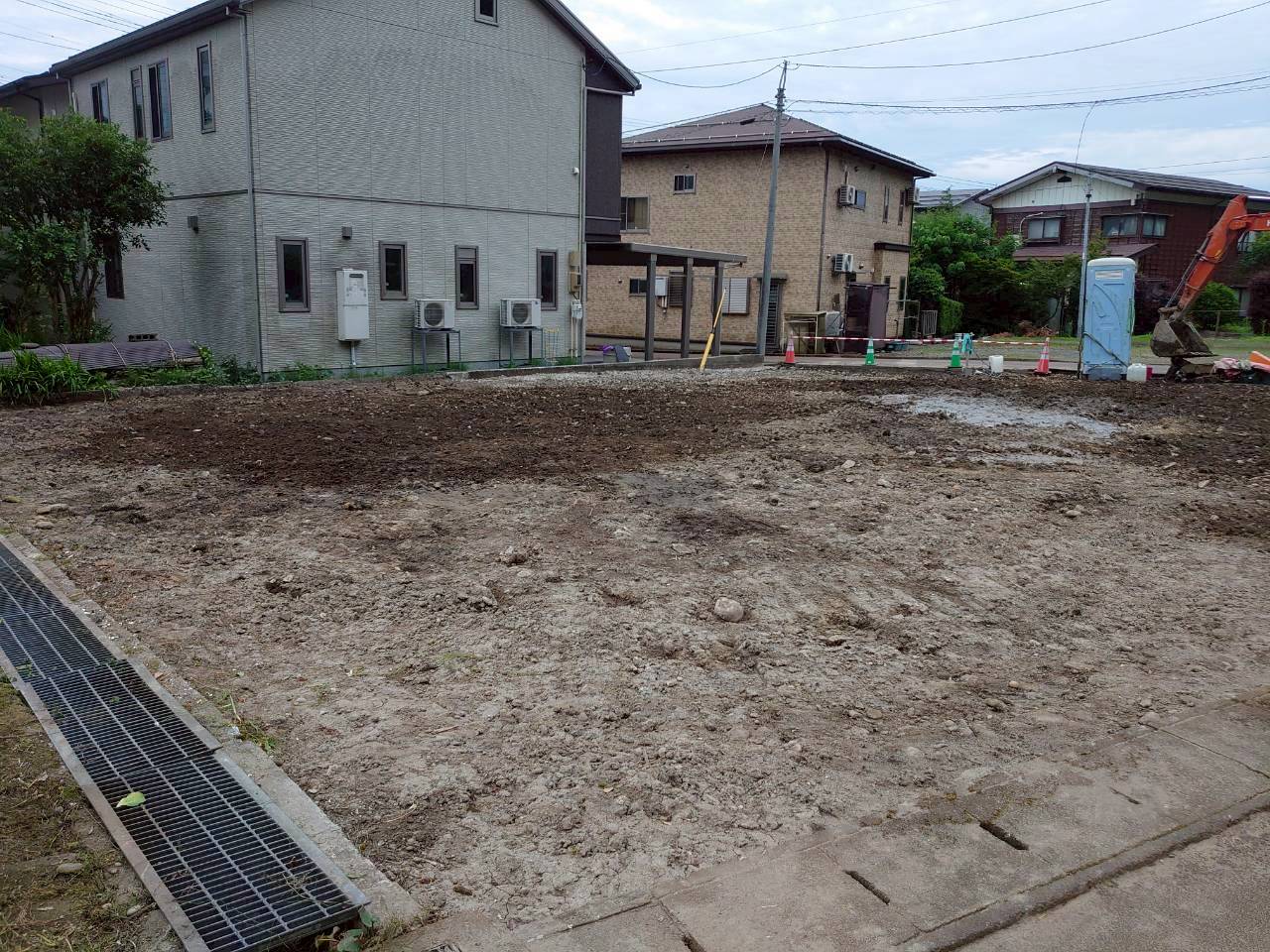

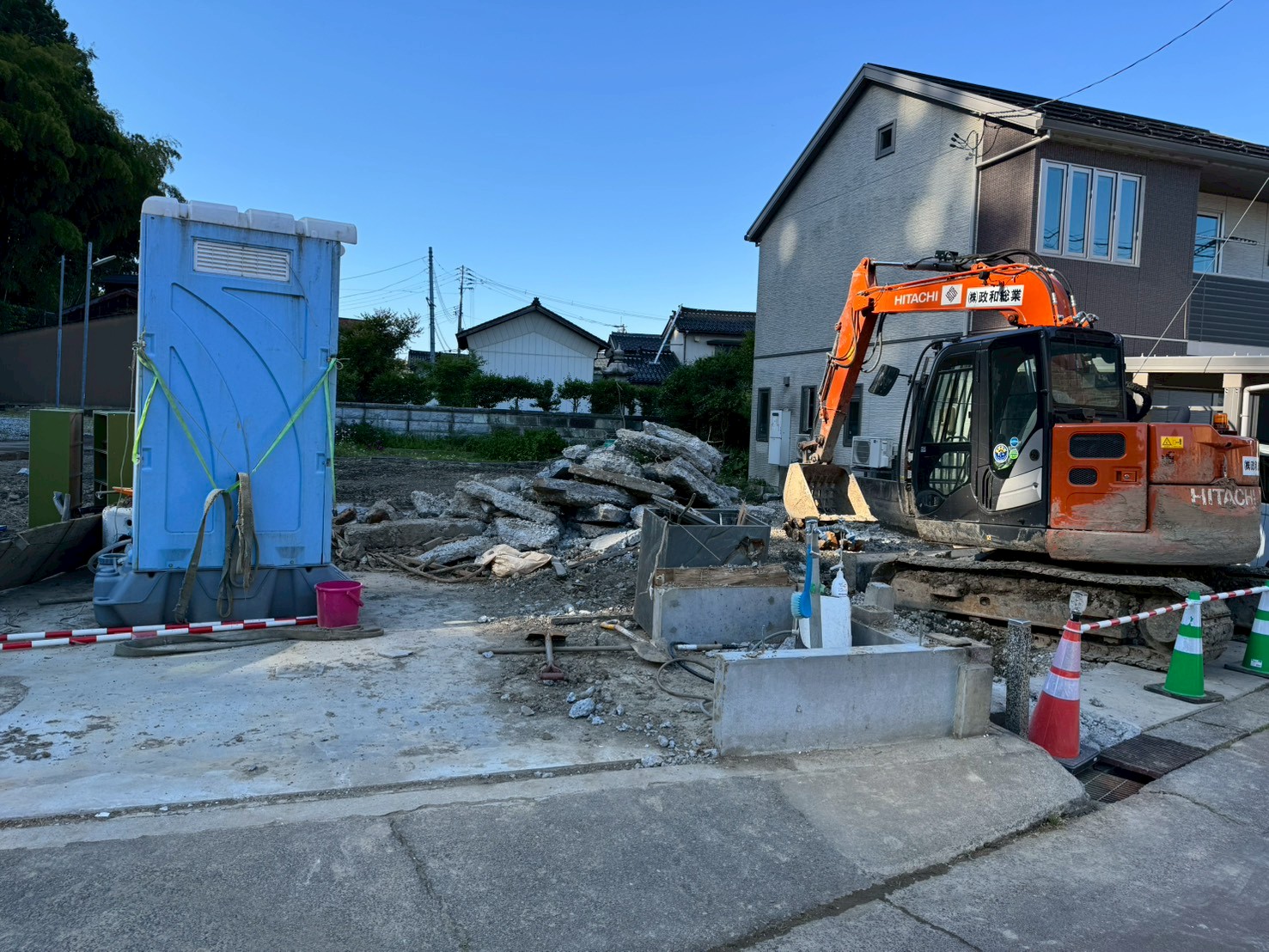

工事終盤の整地作業では、前日の大雨の影響により重機が敷地内で約2メートル埋没し、
一時的に作業を中断せざるを得ない状況も発生しました。

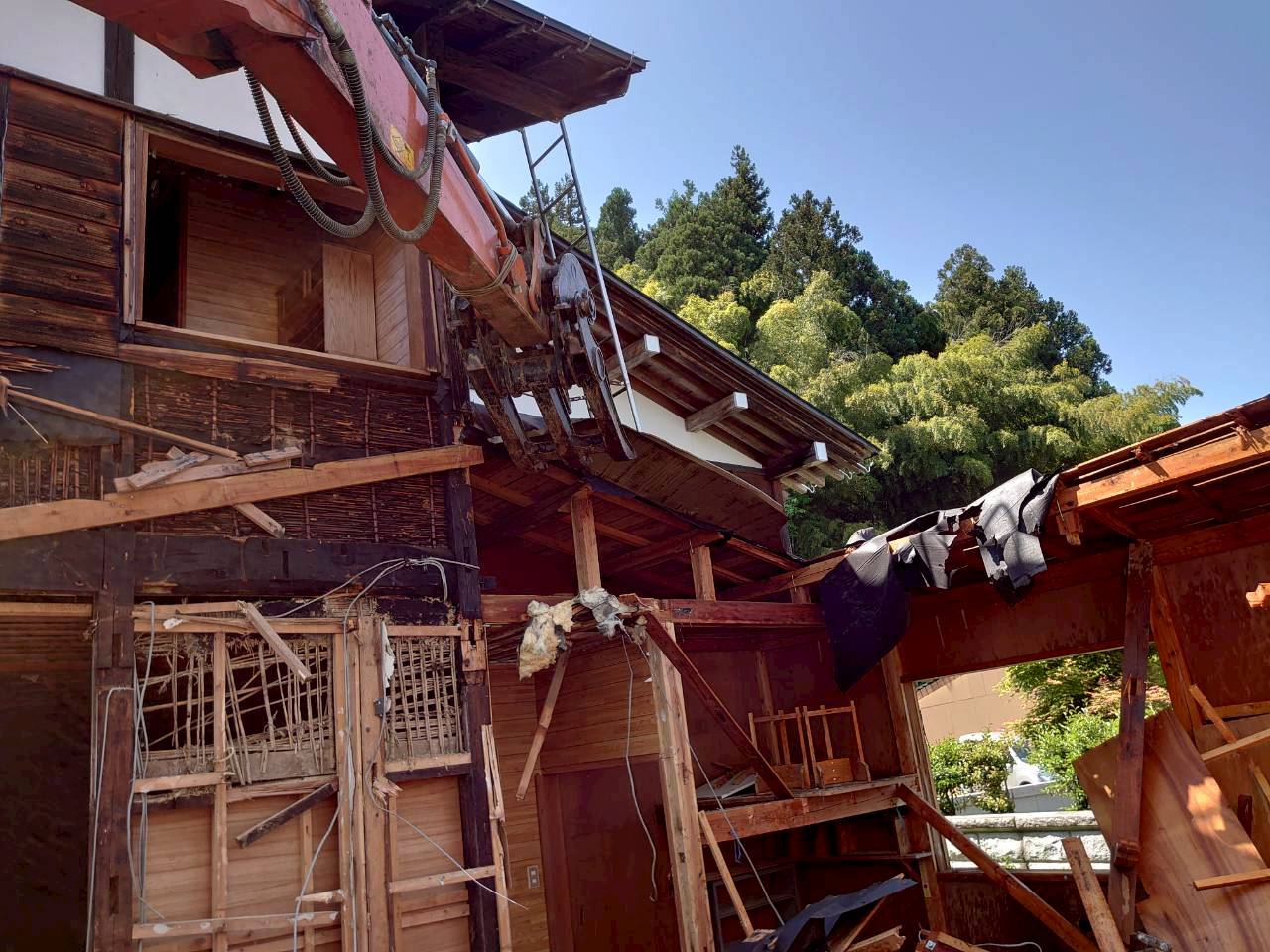

しかし迅速に大型クレーンを手配し、適切な対応によって工程への影響を最小限に抑えながら

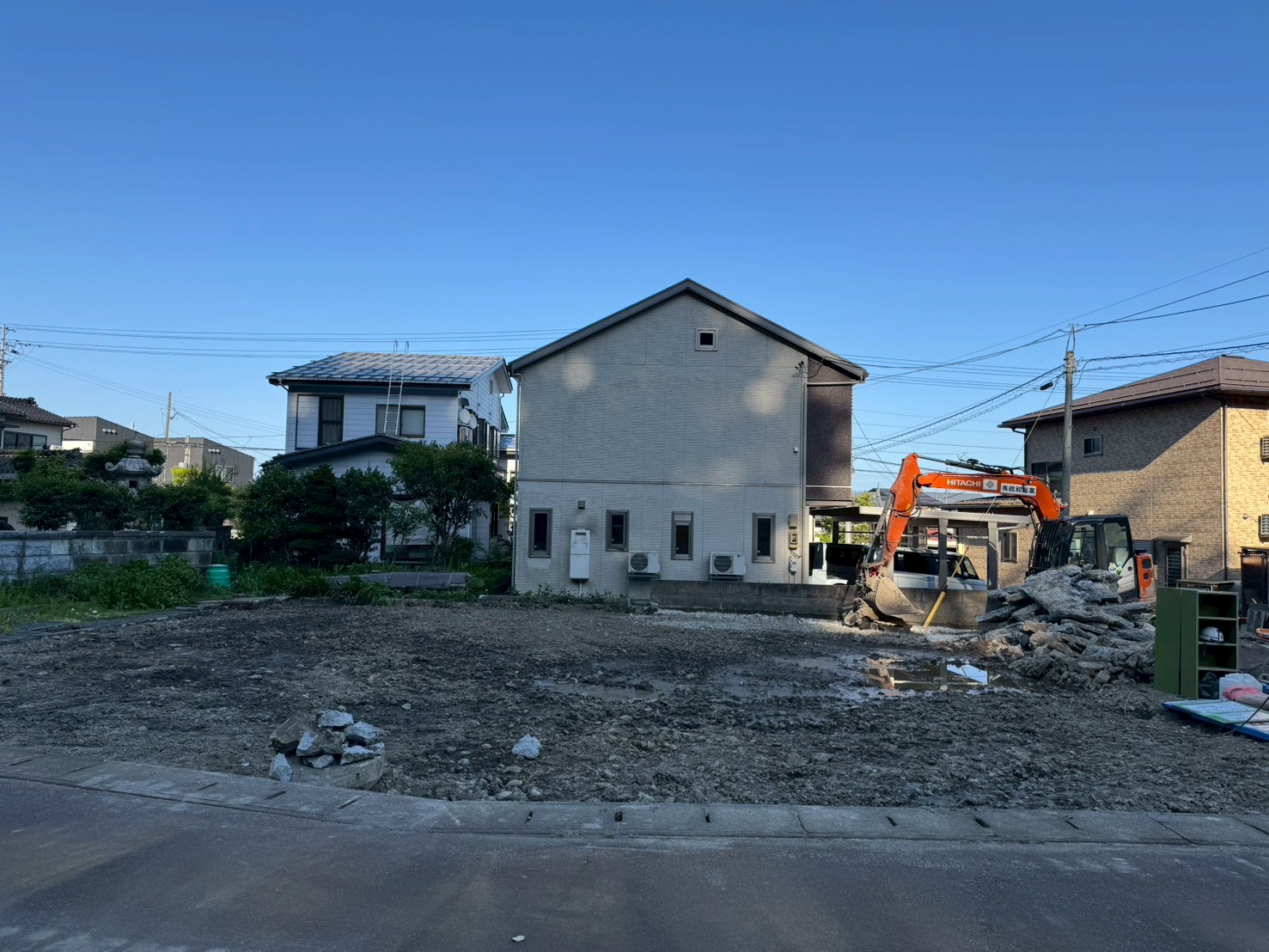

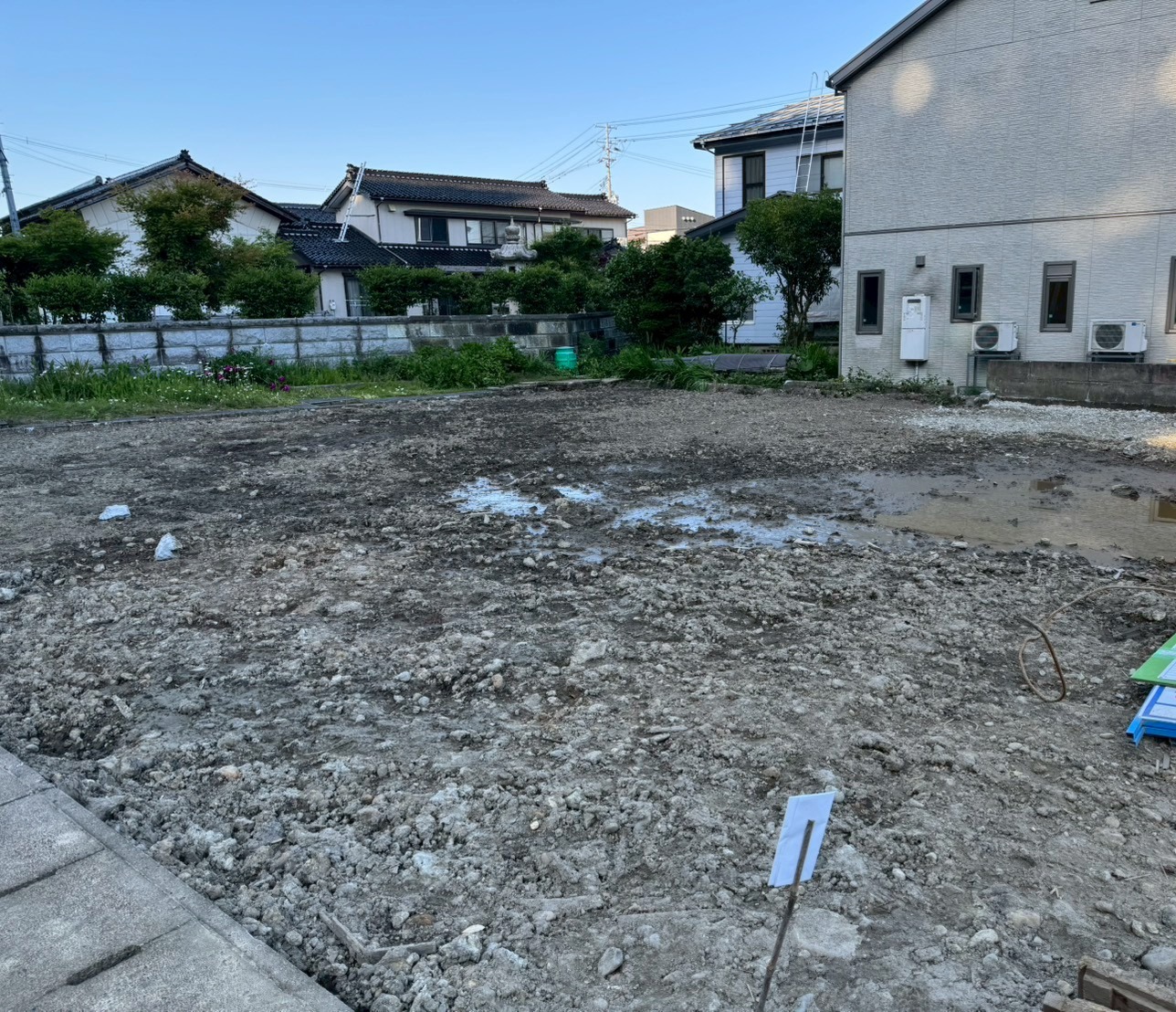

無事に工事を完了することができました。
工事期間中は、騒音や振動などにより近隣住民の皆様へご不便やご迷惑をおかけする場面もございましたが、
事前のご挨拶や施工中の丁寧なご説明など、誠実な対応を心掛けました。
その結果、皆様のご理解とご協力をいただき、安全かつ円滑に工事を進めることができました。
大きな建物ならではの課題も多くありましたが、従業員一同が力を合わせて取り組み、最後まで工事を完工することができました。
今回の経験で得た知識や対応力を今後の施工にも活かし、より安全で質の高い工事を提供してまいります。
作業員の方々、お疲れ様でした。
松田 政治
